| Projektname | GKI - Fertigstellungsarbeiten Baulos Prutz/Ried |
| Sparte | Betonbau / Verkehrswegebau |
| Auftraggeber | GKI Gemeinschaftskraftwerk Inn GmbH |
| Ansprechpartner - Auftraggeber | auf Anfrage |

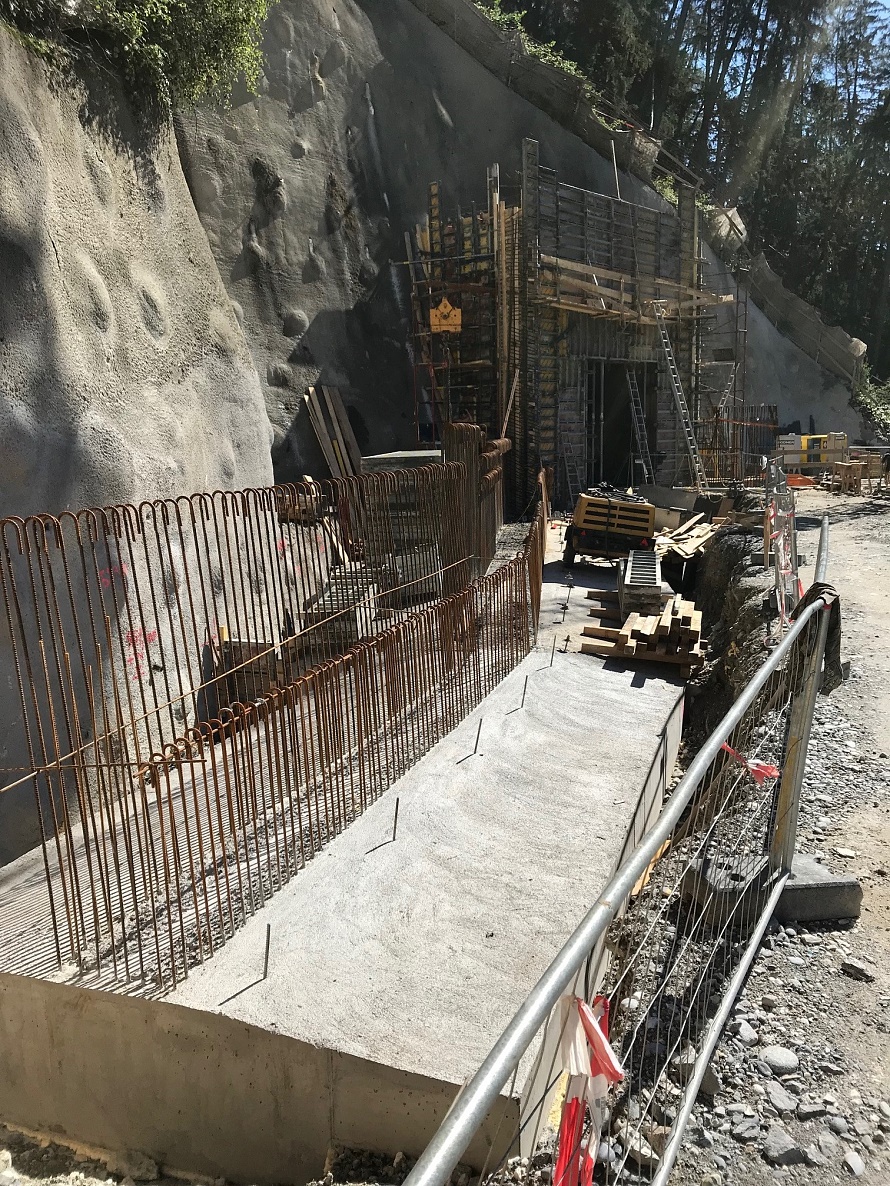

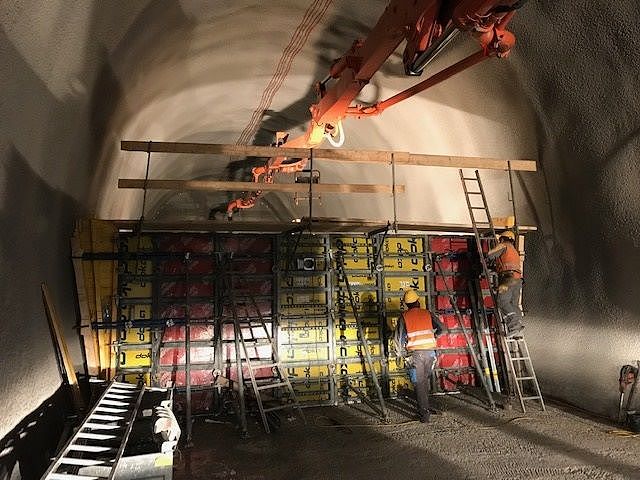

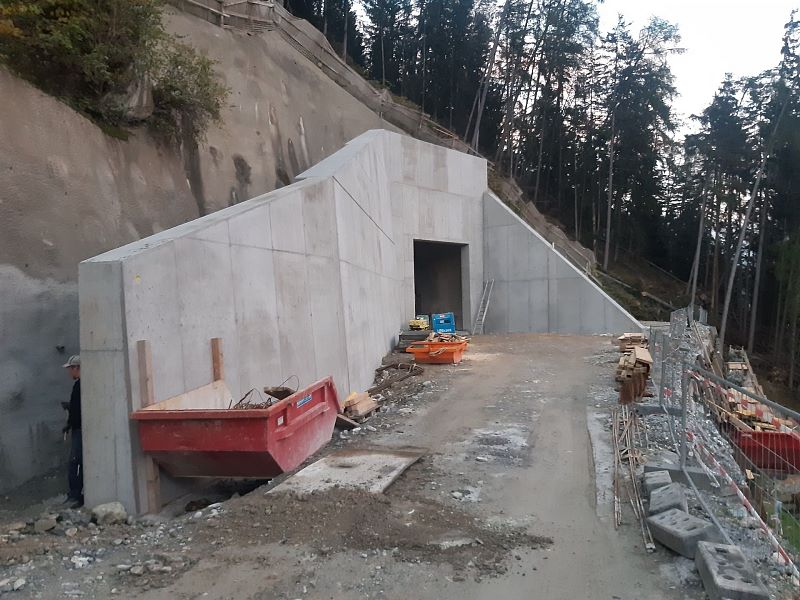

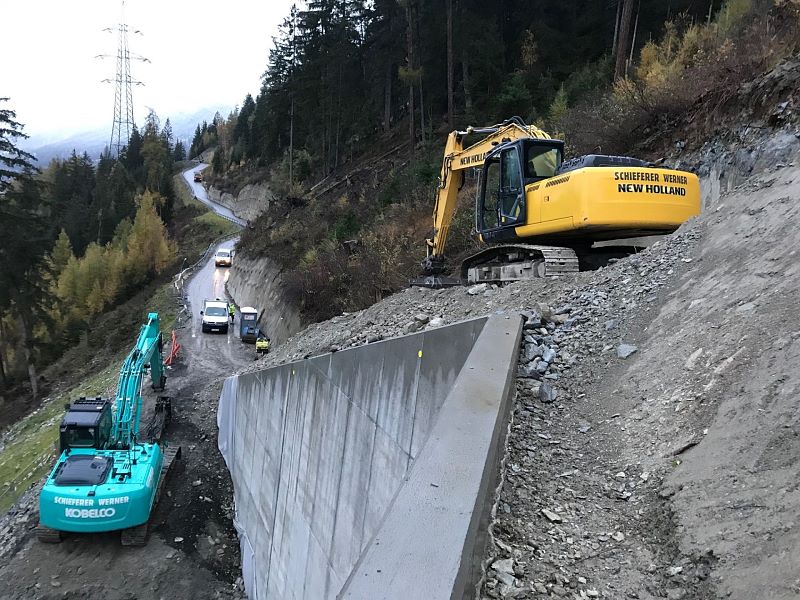

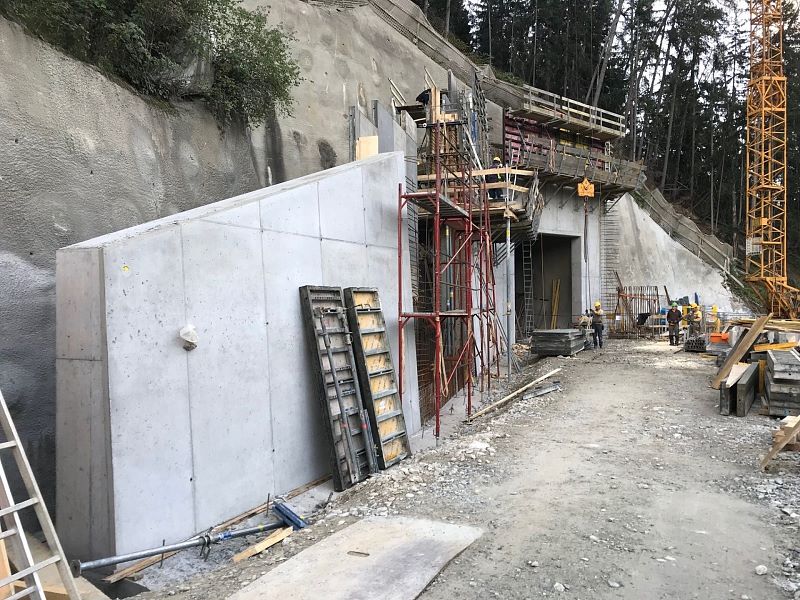

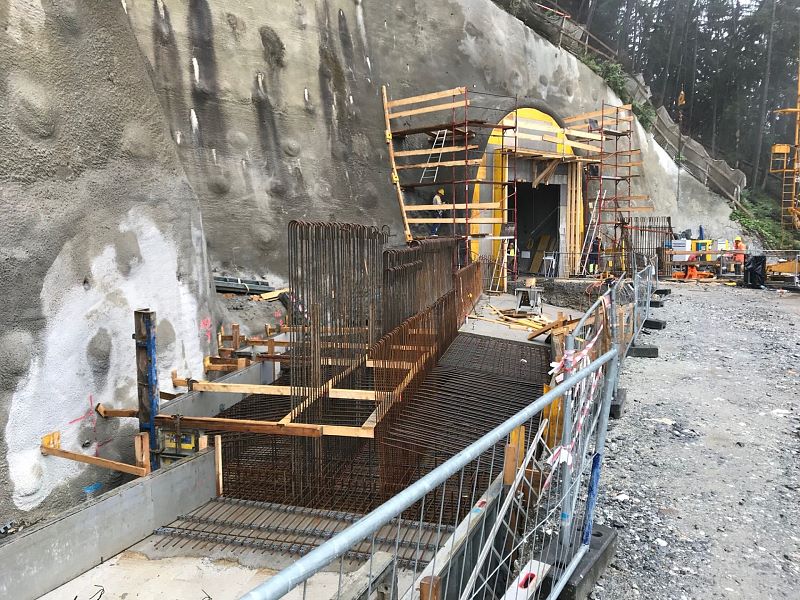

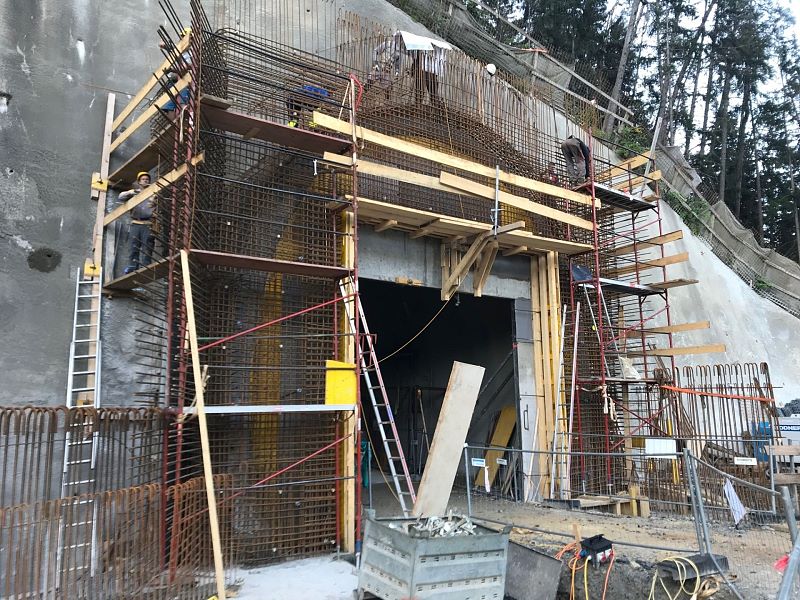

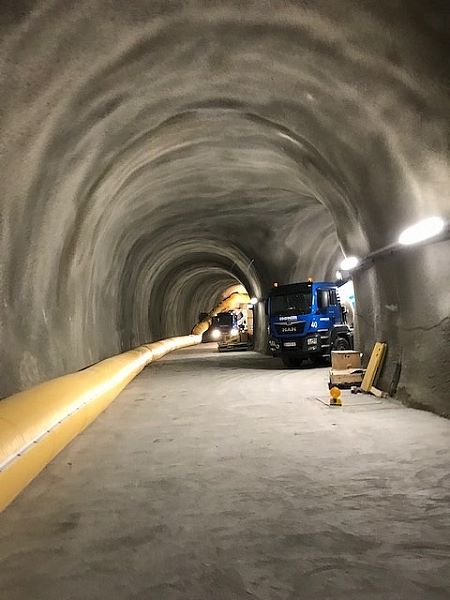

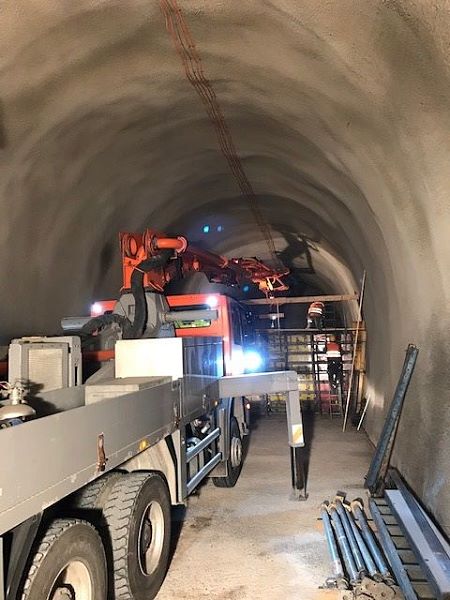

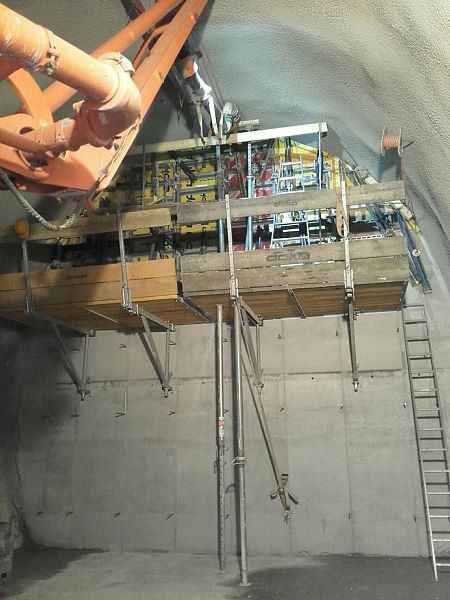

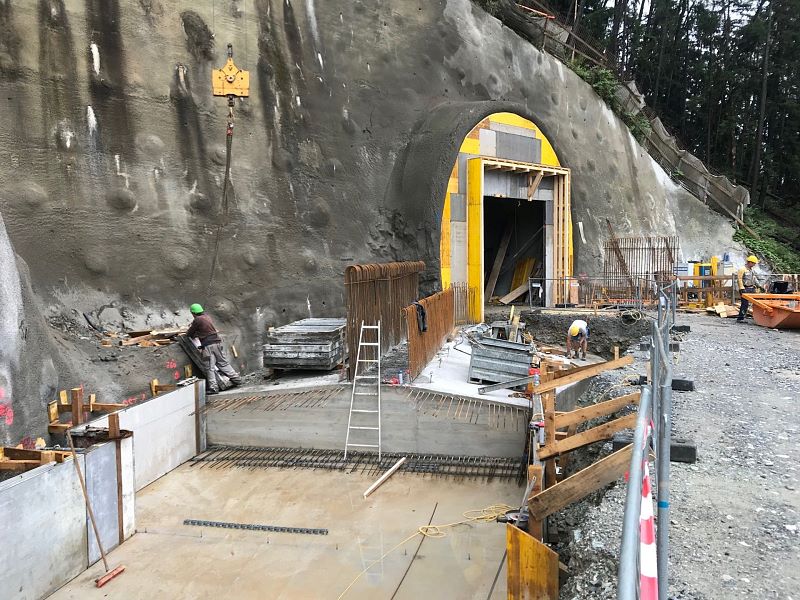

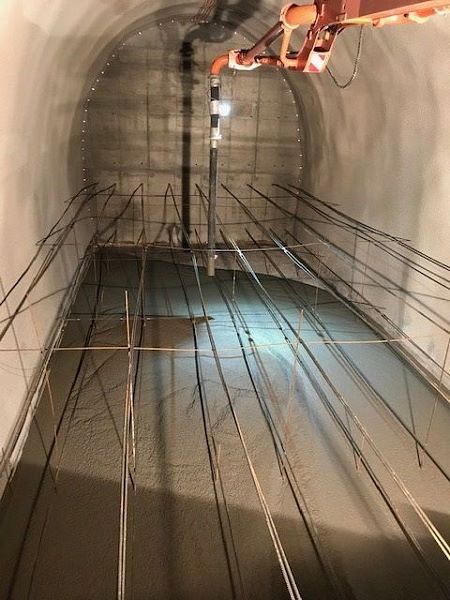

| Leistungsdaten | BETONPLOMBE UMGEHUNGSSTOLLEN: 1.500 m³ Beton 35 m Länge Verlegung Injektionsschläuche für nachträgliche Verpressung der Hohlräume BETONBAU PORTALBAUWERK ZUGANGSTUNNEL: 600 m³ Beton 800 m² Schalung 60 to Bewehrung 40 m Länge Portalbauwerk inkl. Flügelmauern Wandhöhen bis zu 11 m Einbau von 1.600 m³ Hinterfüllmaterial STRASSENBAU ZUFAHRTSSTRASSE & VORPORTALPLATZ: 1.500 m² Asphalt inkl. Unterbau |

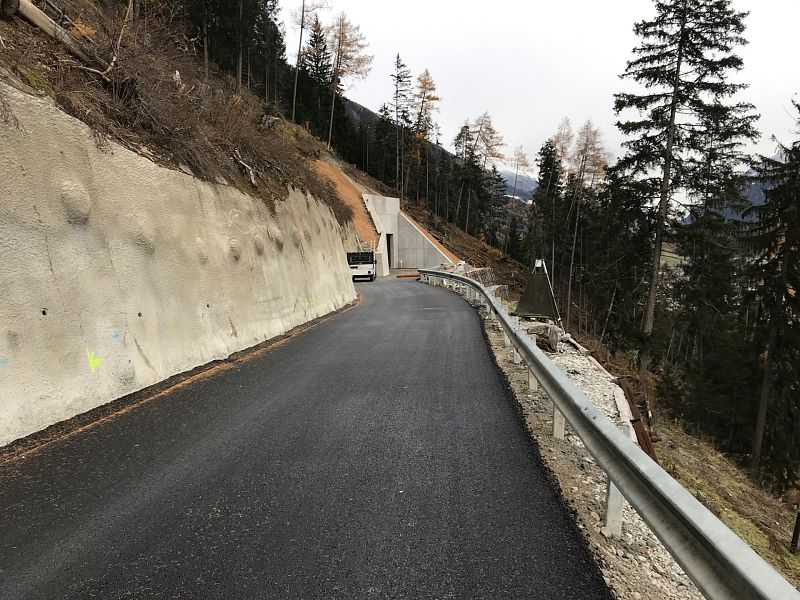

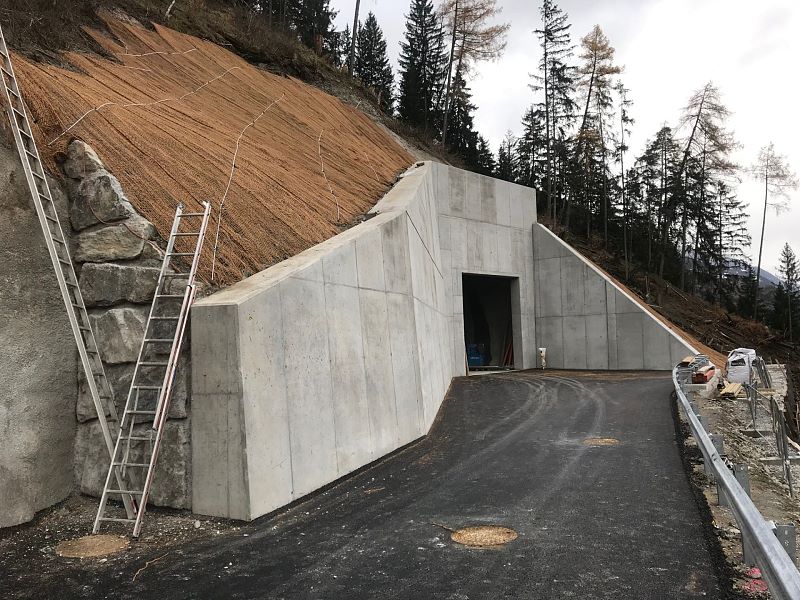

| Zeitraum Leistungserbringung | April 2019 - Dezember 2019 |

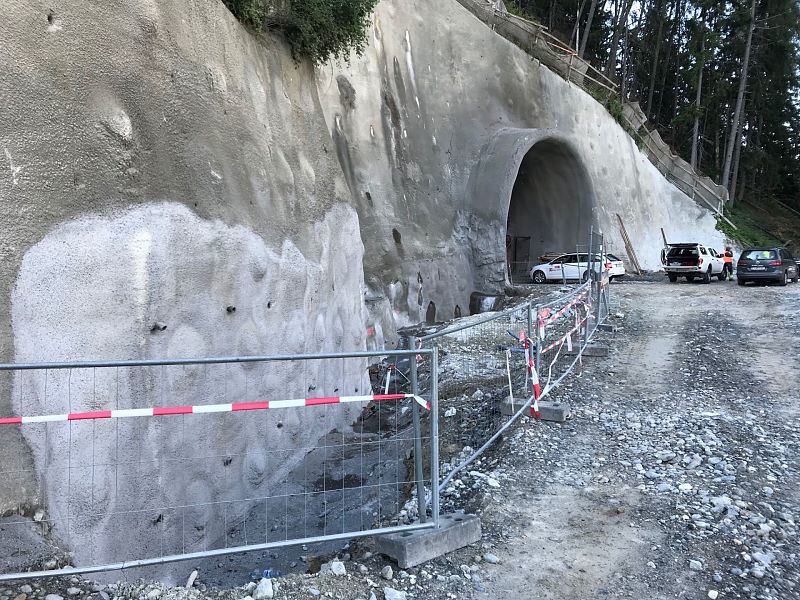

| Ort Leistungserbringung | 6522 Prutz |
| Bauleiter/Techniker | Ing. Roland Kainbacher / Ing. Bernhard Traxl / Ing. Manuel Ben-Salah |
| Polier | Georg Gasser |
